Pokrok ve výstavbě na Ramfjordu

1. 2. 2025

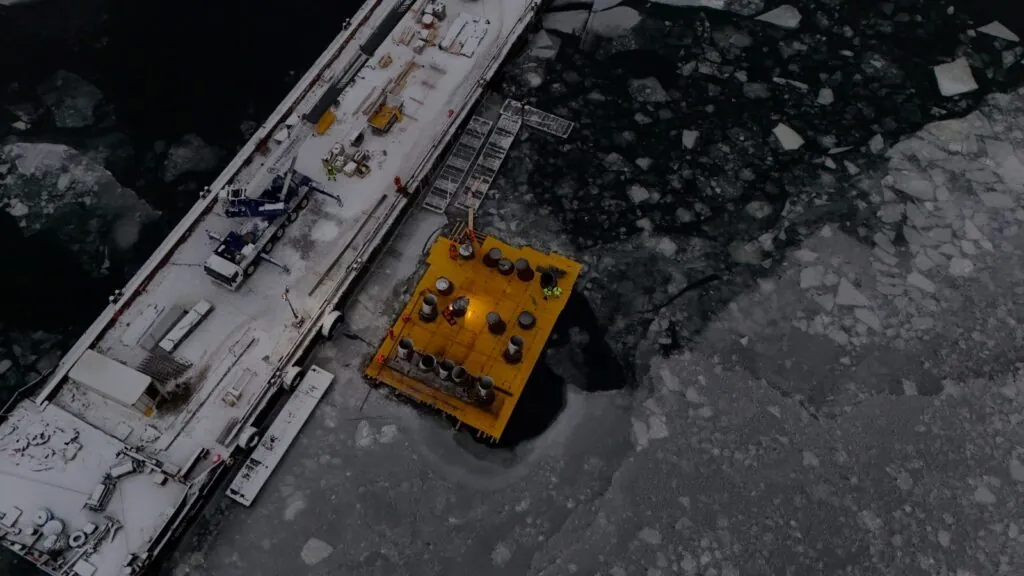

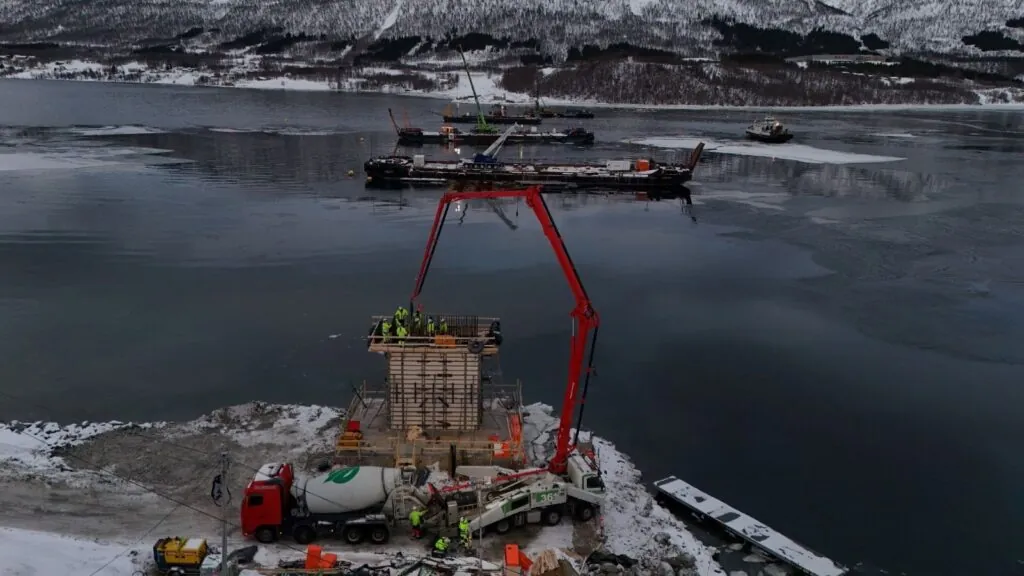

Produkce v Ramfjordu je již více viditelná. Na přehledné fotce můžete vidět základ v ose 2, kde se včera betonoval první takt pilíře. Osa 3 v moři se aktuálně armuje na vybudovaném dřevěném bednění mezi piloty. Na ose 4 se dokončil ocelový podpůrný rošt a začíná se bednit. V ose 5 je zabetonovaná deska, která čeká na armokoše pilot. Na ose 6 zaberanil subdodavatel FAS poslední piloty a my tam nastoupíme na montáž ocelové konstrukce. V ose 7 řešíme s klientem 2 problematické piloty, ale stěhujeme tam ponton, abychom dodělali práce na ocelovém roštu. Na ose 8 roste opěra.

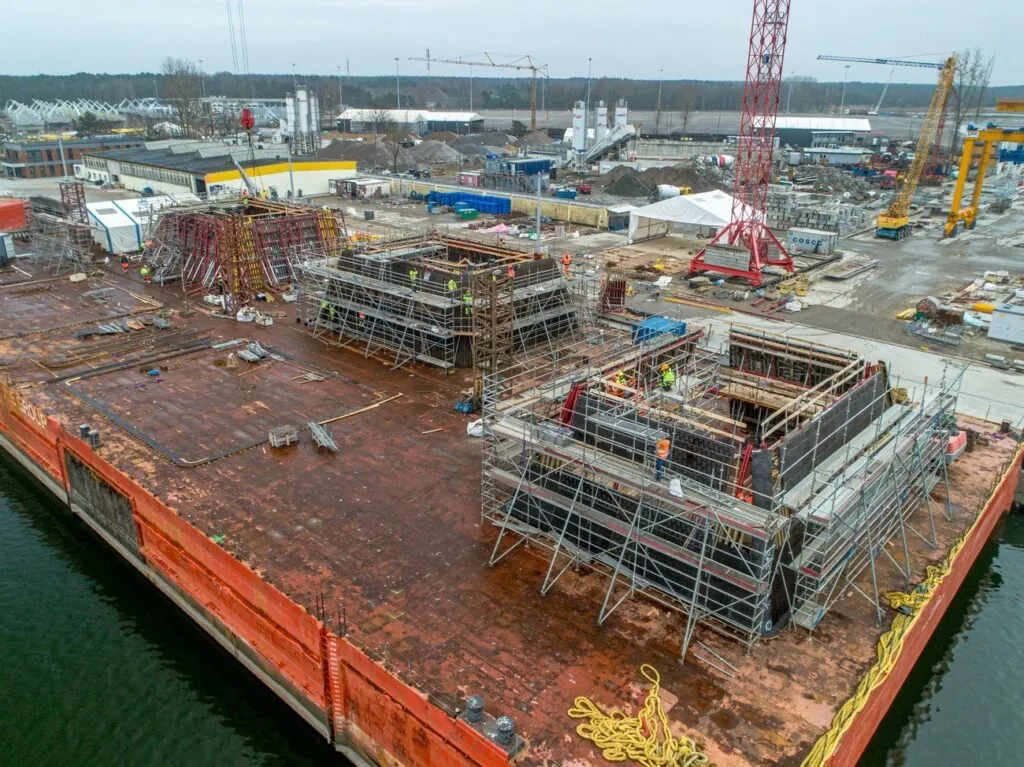

V Polsku proběhla betonáž první forskalingskasse,které se budou ukládat na betonové desky na pilotách. V Česku už nějakou dobu běží výroba ocelové konstrukce a řada dílů již byla převezena do Polska k dalšímu svařování.

Na mostě K12 probíhají opravné práce po povodních – betonuje se dodatečná vrstva pod skruž.

Poslední fotka je z cvičení „lavinové nebezpečí“. Několik mostů je v oblasti, kde hrozí pád laviny, tak na to musíme být připraveni.
